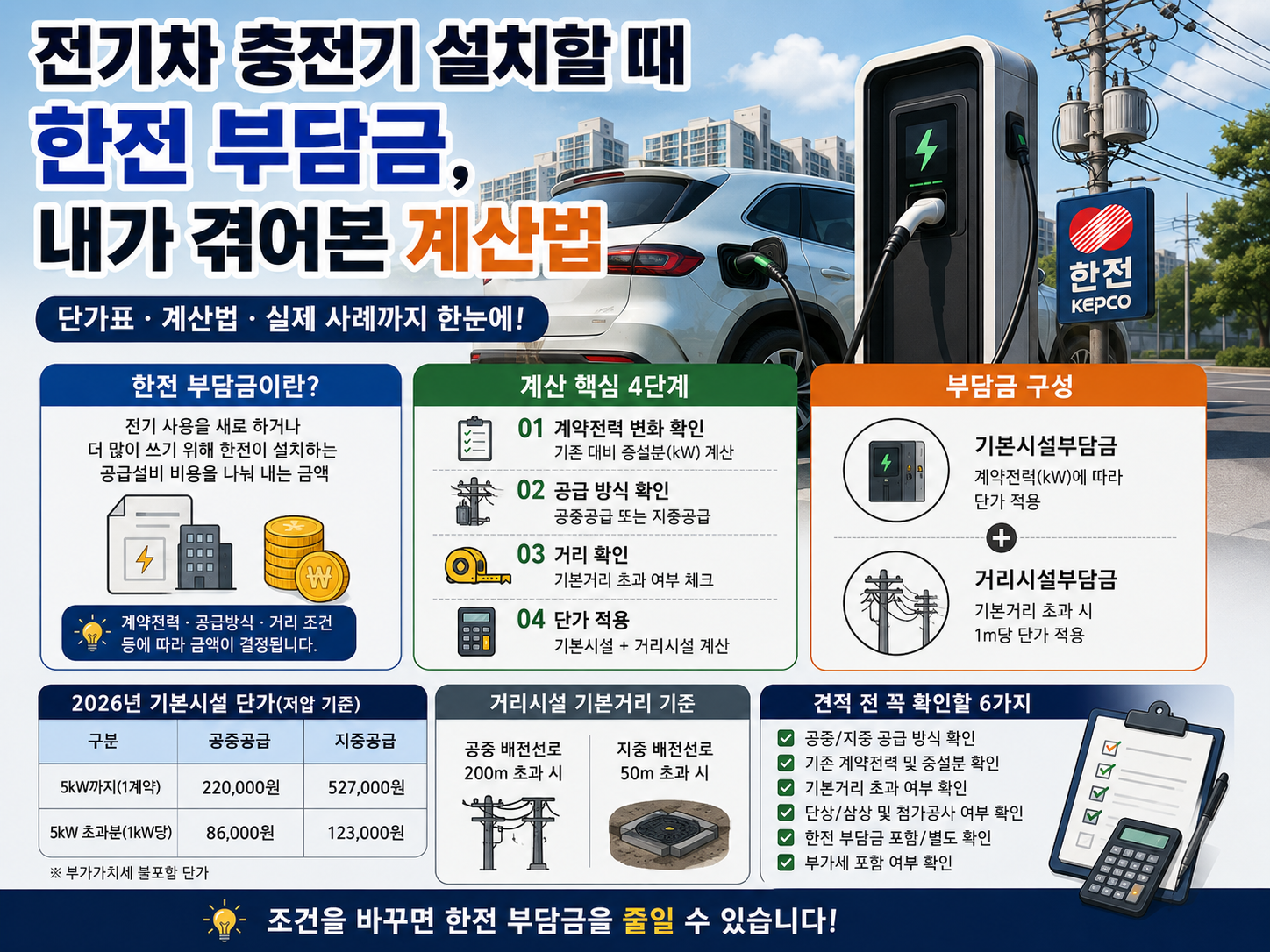

📋 목차
아파트 주차장에 완속 충전기 하나 달려고 마음먹으면, 생각보다 먼저 부딪히는 게 한전 부담금이더라고요. 공사비는 업체 견적서에 적혀서 눈에 보이는데, 한전 쪽 비용은 말이 제각각이라 더 불안해져요. 솔직히 “충전기 가격만 내면 끝”일 줄 알았다가, 서류 한 장 때문에 수십만 원이 왔다 갔다 하는 걸 보면 소름 돋는 순간이 와요. 내 주변만 봐도 7kW 완속 하나에 추가로 30만~100만 원대 얘기가 섞여 나오곤 했어요.

근데 이 비용은 운이 아니라 구조가 있어요. 한전 전기공급약관에 표준시설부담금 단가가 공개돼 있고, 계약전력과 공급 방식, 거리 조건에 따라 거의 정해진 공식처럼 움직여요. 한전 부담금이 아예 안 붙는 경우도 있고, 기본시설만 붙는 경우도 있고, 거리시설까지 얹히면 체감이 확 커져요. 오늘은 전기차 충전기 설치 상황에서 이 부담금이 언제 생기고, 대략 얼마로 계산되는지 경험 기준으로 풀어볼게요.
전기차 충전기 한전 부담금, 얼마나 나올까
한전 부담금은 한마디로 “새로 전기를 쓰거나 더 많이 쓰겠다고 신청할 때, 한전이 깔아야 하는 공급설비 비용을 일부 나눠 내는 돈”에 가까워요. 전기차 충전기를 달면 전기 사용이 늘어나잖아요. 그 늘어난 만큼 계약전력을 올리거나, 별도 계량기를 신설하거나, 단상에서 삼상으로 바꾸는 경우가 생겨요. 그때 한전이 표준시설부담금이라는 이름으로 금액을 산정하는 흐름이에요.
감 잡기 쉽게 숫자부터 던져볼게요. 2026년 5월 기준 한전 사이버지점 전기공급약관 별표4 표준시설부담금 단가표를 보면, 저압 기준으로 계약전력 5kW까지는 1계약당 220,000원 수준(공중공급 기준)으로 잡혀 있어요. 5kW를 넘는 구간은 1kW 늘 때마다 86,000원이 더해지고요. 여기까지만 보면 “완속 7kW 하나면 5kW 초과분 2kW니까 17만 원대 추가?” 같은 계산이 가능해지죠.
근데 실제 체감은 이보다 넓게 흔들려요. 왜냐하면 지중공급이면 같은 조건에서도 단가가 더 높고, 거리가 기본거리(공중 200m, 지중 50m)를 넘으면 거리시설부담금이 붙거든요. 게다가 단상인지 삼상인지에 따라 거리 단가도 달라져요. 그래서 “우리 단지에선 30만 원이었는데, 옆 단지는 90만 원이더라”가 말이 되는 구조예요. 이런 얘기 들어본 적 있어요?
한전 부담금은 대개 부가가치세가 별도로 붙는 구조로 안내되는 경우가 많아요. 단가표 자체가 부가가치세 불포함으로 공개돼 있어서, 견적서에 “부가세 별도”가 적히면 여기서 한 번 더 체감이 커지곤 해요.
충전기 달았을 뿐인데 왜 한전 부담금이 붙을까
전기차 충전기 설치가 “전기기기 하나 추가”로 끝나면 편하죠. 근데 현실은 전기 사용권을 늘리는 행위로 보는 경우가 많아요. 특히 완속 7kW, 11kW 같은 충전기는 짧은 시간에 큰 전력을 끌어와요. 그래서 기존 계약전력으로 버티기 어렵거나, 안전하게 쓰려면 전기 용량을 올리라는 안내가 따라오곤 하더라고요. 짧게 말하면, 충전기가 아니라 계약전력 변화가 비용 스위치를 켜요. 짧은 문장 하나. 이게 핵심이에요.
한전 전기공급약관에서는 저압·고압·특별고압 고객이 전기를 신설 또는 증설할 때 표준시설부담금을 계약전력과 공사거리에 따라 계산한다고 적어 두고 있어요. 그리고 기본시설부담금은 배전선로 공사 발생 유무와 관계없이 신설 또는 증설분 계약전력에 단가를 곱한다고 명확히 써 있어요. 거리는 더 직관적인데, 공중 배전선로는 200m, 지중 배전선로는 50m를 기본거리로 보고 그걸 초과하면 거리시설부담금이 적용되는 구조예요. 이 규정이 한전 전기공급약관 제93조 쪽에 그대로 나와요.
여기서 사람들을 헷갈리게 하는 포인트가 하나 더 있어요. 한전 부담금은 표준시설부담금만 있는 게 아니거든요. 상황에 따라 설계시설부담금, 설계조정시설부담금 같은 항목이 등장할 수 있어요. 저압 설계조정시설부담금은 변압기나 배전함, 관로 공사비를 고객 이용 비율로 조정해 계산한다는 식으로 공식까지 제시돼 있어요. 내가 생각했을 때, 충전기 하나 달려는 개인 입장에선 이 단어들이 등장하는 순간부터 심장이 쿵 내려앉아요.
한전 부담금 계산, 이 순서로 하면 덜 헤매요
계산은 복잡해 보여도 순서가 있어요. 먼저 “계약전력 변화가 있는지”를 확인해요. 기존 계약전력 그대로 충전기를 연결할 수 있는 구조라면, 한전 쪽 신설·증설 신청 자체가 없어서 부담금이 안 붙는 케이스가 꽤 나와요. 반대로 계약전력을 올려야 한다면 그 증가분이 곧 계산의 출발점이 돼요. 예를 들어 3kW에서 10kW로 올리는 식이면 증설분은 7kW가 되는 셈이에요. 숫자 하나만 잡아도 흐름이 보이거든요.
두 번째는 공급 방식이에요. 내 건물이 공중공급인지 지중공급인지에 따라 단가가 바뀌어요. 아파트 단지는 지중화된 곳이 많아서 지중 단가가 적용되는 경우가 흔하고, 단독주택 골목은 공중공급이 여전히 많더라고요. 같은 5kW라도 공중은 220,000원, 지중은 527,000원으로 시작점부터 차이가 커요. 충격이죠.
세 번째가 거리예요. 기본거리 공중 200m, 지중 50m는 ‘초과하면 돈이 붙는다’는 기준선이에요. 충전기 설치 현장과 측정기점(전원이 있는 전주, 지중 설비 등) 사이 거리가 기본거리 안이면 거리시설부담금이 0원으로 떨어질 수 있어요. 근데 단지 외곽, 신축 단지 끝동, 단독주택 외진 구역이면 기본거리 초과가 걸려서 1m당 단가가 누적돼요. 10m만 넘어도 수십만 원이 붙는 구조가 나올 수 있어요.
네 번째는 단상/삼상 전환 여부예요. 완속이라도 현장 여건 때문에 삼상을 요구하는 경우가 있고, 기존 단상 배전선로에 전선을 첨가하는 공사가 있으면 첨가거리 단가가 적용된다고 한전 약관에 적혀 있어요. 그 과정에서 “첨가공사”라는 단어가 나오면, 거리 계산이 다시 바뀌어요. 어쩌면 이 포인트가 가장 실무적이라, 전기공사업체가 한전 접수 전에 현장 사진과 분전반 구성을 꼼꼼히 보는 이유가 여기 있어요.
한전 부담금은 “충전기 용량 kW”랑 “계약전력 kW”를 같은 말처럼 섞어 말하면 바로 꼬여요. 충전기 7kW를 달아도 계약전력이 꼭 7kW 늘어나는 건 아니고, 기존 계약전력과 합산해 어느 구간에 걸리는지로 단가가 갈려요.
2026년 단가표로 보는 기본시설·거리시설 부담금
이제 단가표를 손에 쥐고 계산을 해봐야 마음이 편해져요. 한전 사이버지점 전기공급약관 별표4 표준시설부담금 단가표에는 기본시설부담금과 거리시설부담금이 같이 정리돼 있어요. 기본시설부담금은 말 그대로 “계약전력으로 계산”하고, 거리시설부담금은 “기본거리 초과분 거리로 계산”하는 구조예요. 기본거리 기준은 한전 전기공급약관 제93조에 공중 200m, 지중 50m로 명시돼 있어요.
표준시설부담금 기본시설 단가 요약
| 구분 | 공중공급 | 지중공급 |
| 저압 5kW까지(1계약) | 220,000원 | 527,000원 |
| 저압 5kW 초과분(1kW당) | 86,000원 | 123,000원 |
| 고압·특별고압 신증설분(1kW당) | 17,000원 | 44,000원 |
| 비고 | 부가가치세 불포함 단가 | 부가가치세 불포함 단가 |
완속 충전기 설치로 가장 흔한 구간은 저압이에요. 그래서 보통은 5kW까지 기본금 + 초과분 단가가 현실 계산의 중심이 돼요. 예를 들어 지중공급 아파트에서 계약전력을 5kW로 새로 잡는다면 527,000원이 시작이에요. 공중공급 단독주택에서 같은 5kW면 220,000원으로 시작이 훨씬 가볍고요. 같은 5kW인데 차이가 307,000원이에요. 이 정도면 체감이 확 오죠.
거리시설부담금 단가와 기본거리 기준
| 구분 | 공중공급 단가 | 지중공급 단가 |
| 기본거리 기준 | 200m 초과분만 적용 | 50m 초과분만 적용 |
| 저압 신설거리(1m당) | 단상 39,000원 / 삼상 43,000원 | 60,000원 |
| 고압·특별고압 신설거리(1m당) | 43,000원 | 110,000원 |
| 첨가거리(1m당) | 저압 5,000원 / 고압 10,000원 | 첨가 대신 신설로 보는 경우가 생김 |
거리시설부담금은 “기본거리 초과분만 1m 단가를 곱한다”는 게 포인트예요. 예를 들어 공중공급 지역에서 측정거리 240m가 나오면, 초과분은 40m예요. 저압 단상 신설거리 단가 39,000원을 적용하면 40m×39,000원이라 1,560,000원이 되거든요. 갑자기 단독주택 충전기 설치가 ‘수십만 원’에서 ‘백만 원대’로 튀는 게 바로 이 구간이에요. 이거 한 번 맞으면 진짜 멍해져요.
완속·급속 대표 시나리오로 대략 비용 감 잡기
| 시나리오 | 기본시설부담금 예시 | 거리시설부담금 예시 |
| 공중·저압, 증설분 7kW | 5kW 220,000원 + 초과 2kW×86,000원 = 392,000원 | 거리 180m면 기본거리 내라 0원 |
| 지중·저압, 증설분 7kW | 5kW 527,000원 + 초과 2kW×123,000원 = 773,000원 | 거리 70m면 초과 20m×60,000원 = 1,200,000원 |
| 공중·저압, 거리 240m 단상 신설 | 예: 증설분 5kW라면 220,000원 | 초과 40m×39,000원 = 1,560,000원 |
| 고압 신증설 50kW(사업장 급속 전 단계) | 공중 50kW×17,000원 = 850,000원 | 기본거리 초과 시 1m당 43,000원 누적 |
표에서 일부러 극단적인 예시를 넣었어요. 지중·저압에서 거리 70m는 “기본거리 50m를 20m 넘는” 상황이니까 거리시설이 120만 원이 나와요. 이게 실제로 아주 드문 일만은 아니에요. 단지 끝동 지하주차장, 외곽 단독주택 마당, 창고형 사업장 같은 곳에서 종종 비슷한 그림이 나와요. 반대로 기본거리 안에 들어오면, 기본시설부담금만 보고 “어, 생각보다 괜찮네”가 되기도 하고요. 그러니까 한전 부담금은 ‘거리’가 판을 뒤집는 변수가 되기 쉬워요. 계약전력 7kW라면 7만 원만 잡아도 70만 원이란 식으로, 단가가 쌓이는 속도가 빠르거든요.
거리부터 물어보면 견적 시간이 줄어요. 업체에 “한전 측정거리 기본거리 안으로 들어올 가능성이 있나요?” 한 문장만 던져도, 현장 실무자는 어디를 봐야 하는지 바로 감을 잡더라고요.
나도 한 번 당했어요, 한전 부담금으로 멘붕 온 날
오피스텔 주차장에 7kW 완속을 달 때였어요. 관리사무소에서 “대부분 그냥 달아요”라는 말을 들었고, 나는 공사비만 준비하면 끝이라고 믿었죠. 접수하고 며칠 뒤에 한전 쪽 비용 안내가 왔는데, 내가 예상한 수십만 원이 아니라 백만 원대가 찍혀 있더라고요. 순간 머리가 하얘지고, 괜히 내가 무리한 걸 했나 싶어서 속이 답답했어요. 알고 보니 지중공급 단지였고, 측정거리가 기본거리 50m를 넘는 쪽으로 잡히면서 거리시설부담금이 붙은 케이스였어요.
그때 깨달은 게 있어요. 비용을 줄이는 방법은 “싸게 해주세요”가 아니라 “조건을 바꿔서 단가가 안 붙게 하거나 덜 붙게 만드는 것”이더라고요. 예를 들면 설치 위치를 몇 칸 옮겨 측정거리를 줄이거나, 계량기 위치와 인입 동선을 바꾸거나, 공동 충전기로 묶어 공동시설부담금 분담 구조를 고민하는 방식이에요. 물론 이건 현장마다 가능한 범위가 달라요. 그래도 아무것도 모르고 그냥 진행하는 것보단, 거리와 공급방식부터 확인하고 들어가면 ‘멘붕 비용’을 피할 확률이 확 올라가요.
또 하나는 커뮤니케이션이에요. 업체가 “한전 불입금 나올 수 있어요”라고 말하면, 그걸 그냥 불안 마케팅으로 넘기기 쉽잖아요. 근데 그 말은 약관 단가표와 거리 기준에 따라 정말로 갈릴 수 있다는 의미였어요. 나중에 알고 보니 한전 약관에는 기본거리 기준, 단가, 첨가공사 정의까지 다 적혀 있었고요. 그걸 한 번만 읽고 들어갔어도, 최소한 마음의 준비는 됐을 거예요.
견적 받기 전에 지금 할 일 6가지
지금부터는 실행 파트예요. 대단한 기술이 아니라, 체크리스트처럼 따라가면 돼요. 먼저 내 장소가 공중공급인지 지중공급인지 관리사무소나 건물 전기 담당에게 물어봐요. 이 한 문장으로 단가표 선택이 끝나요. 그리고 기존 계약전력이 얼마인지 확인해요. 아파트 세대라면 계량기나 고지서 쪽에서 단서가 잡히고, 사업장이라면 계약 전력 관리가 따로 돌아가기도 해요.
세 번째는 “증설분이 얼마로 잡힐지”를 시뮬레이션해요. 완속 7kW를 붙인다고 해서 계약전력 7kW만 추가하는 게 아니라, 기존 부하와 동시 사용을 고려해 여유를 잡는 경우도 있어요. 반대로 야간에만 쓸 거라면 여유를 덜 잡는 제안도 나오고요. 여기서 1kW 차이가 86,000원, 123,000원씩 튀는 구조라서 작은 차이가 작지 않아요. 10kW만 잡아도 86만 원 같은 흐름이 나오는 구간이 있으니까요.
네 번째는 거리예요. 한전 약관 기준으로 측정기점은 공중이면 전원이 있는 전주 쪽, 지중이면 맨홀이나 핸드홀, 지중 변압기 같은 지중 설비 쪽으로 잡히는 구조예요. 정확한 측정은 한전 쪽 절차가 필요하지만, 업체가 현장 동선을 보면 “기본거리 안일 것 같다/넘을 것 같다” 정도는 감을 잡는 경우가 많아요. 이 단계에서 설치 위치를 바꾸는 게 가능한지 꼭 같이 논의해요. 주차면 한 칸 옮기는 것만으로도 결과가 바뀌는 경우가 있거든요.
다섯 번째는 단상/삼상 여부예요. 기존 단상이면 삼상 전환이 필요한지, 첨가공사가 예상되는지 물어봐요. 한전 약관에는 삼상 공급을 위해 기존 단상 배전선로에 전선을 첨가하는 경우 첨가거리 단가를 적용한다고 되어 있고, 지중 배전선로면 신설거리 단가가 적용될 수 있는 흐름이 있어요. 이 차이가 꽤 커요. “우린 그냥 7kW인데 왜 삼상이죠?” 같은 질문은 꼭 던져봐야 해요.
여섯 번째는 서류와 비용 항목을 분리해서 받는 거예요. 전기공사업체 견적서에 한전 부담금이 포함인지, 별도인지, 부가세 포함인지 따로 표시되면 비교가 쉬워져요. 특히 공동주택은 관리사무소가 한전 접수를 대행하거나, 특정 업체만 허용되는 구조가 있어서 견적 비교가 단순하지 않을 수 있어요. 그래도 항목이 분리되면 “한전 단가로 고정되는 부분”과 “업체별로 달라지는 시공비”가 구분돼서, 협상할 지점이 보이더라고요.
견적서에서 항목 분리해서 보아야 할 돈
| 항목 | 누가 받는 돈 | 체크 포인트 |
| 표준시설부담금(기본시설) | 한전 | 계약전력, 공중/지중 단가 확인 |
| 표준시설부담금(거리시설) | 한전 | 기본거리 공중 200m, 지중 50m 초과 여부 |
| 전기공사비(배관·배선·분전반) | 전기공사업체 | 현장 난이도, 관통·코어작업, 방화구획 처리 |
| 충전기 본체 및 통신 | 충전기 업체 | OCPP 여부, 결제 방식, 유지보수 |
| 부가세 | 항목별로 다름 | 단가표는 불포함, 견적서는 포함 여부 확인 |
여기까지 해두면, 한전 부담금이 “어쩔 수 없는 비용”인지 “조건을 바꾸면 줄어드는 비용”인지가 갈라져요. 특히 거리시설부담금이 걸리는 순간부터는 설치 위치와 동선 조정이 돈이 되는 경우가 많아요. 오늘 당장 할 수 있는 건 간단해요. 내 장소가 공중인지 지중인지, 기본거리 안인지 밖인지, 계약전력이 얼마나 늘어나는지만 먼저 잡아보는 거예요. 그 다음에 견적을 보면, 숫자가 갑자기 무섭게 느껴지지 않아요.
자주 묻는 질문 FAQ
한전 부담금은 계약전력 신설·증설 신청이 있을 때 주로 발생해요. 기존 계약전력 안에서 설치가 가능하면 표준시설부담금이 0원으로 끝나는 사례도 있어요.
현장에서는 한전 불입금이라고 부르는 경우가 많은데, 실무적으로는 표준시설부담금 같은 시설부담금을 의미하는 경우가 많아요. 견적서에 표준시설부담금, 시설부담금으로 표기되면 한전 전기공급약관 단가표를 기준으로 계산되는 항목일 가능성이 커요.
관리사무소나 건물 전기 담당에게 확인하는 게 가장 빨라요. 지중화 단지면 지중 단가가 적용될 가능성이 높고, 단독주택 골목은 공중공급이 흔해요.
한전 전기공급약관에서 거리시설부담금 적용 기준으로 공중 배전선로 200m, 지중 배전선로 50m를 기본거리로 명시해요. 이 기본거리를 초과하는 구간에만 거리시설부담금 단가가 곱해져요.
정확한 거리는 한전 산정 절차가 필요하지만, 현장 동선과 주변 전원 지점 위치를 보면 대략 감이 잡히는 경우가 많아요. 기본거리 안인지 밖인지가 핵심이라, 업체에 측정기점 추정과 동선 대안을 같이 요청해보는 게 좋아요.
한전 약관에는 삼상 공급을 위해 기존 단상 배전선로에 전선을 첨가하는 첨가공사 개념이 있고, 그 경우 첨가거리 단가가 적용될 수 있어요. 지중 배전선로에서는 신설거리 단가를 적용하는 흐름이 생길 수 있어, 현장에 따라 차이가 커져요.
같은 전압으로 공급받는 여러 고객이 일부 설비를 공용하는 경우, 공동시설부담금 분담 규정이 적용될 수 있어요. 다만 실제 분담 방식은 관리 주체와 신청 방식에 따라 달라질 수 있어서, 관리사무소와 한전 접수 흐름을 먼저 확인하는 게 안전해요.
한전 약관에서는 기본시설부담금이 배전선로 공사 발생 유무와 관계없이 신설 또는 증설분 계약전력에 단가를 곱해 산정된다고 적혀 있어요. 그래서 공사가 작아 보여도 계약전력 증설이 있으면 기본시설부담금이 잡힐 수 있어요.
계약전력 증설 폭을 합리적으로 잡고, 설치 위치나 동선을 조정해 거리 초과를 피하면 줄어드는 사례가 있어요. 반대로 거리시설부담금이 이미 확정되는 구조라면, 그 부분은 단가 기반이라 줄이기 어려운 편이에요.
표준시설부담금이 포함인지 별도인지, 그리고 부가세 포함 여부가 제일 중요해요. 이 두 줄이 빠지면 총액 비교가 틀어지고, 나중에 추가 비용처럼 느껴져서 스트레스가 커져요.
